Phó Chủ tịch UBND tỉnh Nguyễn Công Hoàng kiểm tra dự án giao thông trọng điểm của tỉnh
Chiều 27-11, Phó Chủ tịch UBND tỉnh Nguyễn Công Hoàng đã đi kiểm tra 02 dự án giao thông trọng điểm của tỉnh: Đường ven biển Dung Quất - Sa Huỳnh, giai đoạn IIa, thành phần 1 và Đường ven biển Dung Quất - Sa Huỳnh giai đoạn IIb do Ban Quản lý dự án đầu tư xây dựng các công trình Giao thông tỉnh làm chủ đầu tư. Cùng đi có lãnh đạo các sở, ban ngành và địa phương liên quan.
Dự án Đường ven biển Dung Quất - Sa Huỳnh, giai đoạn IIa, thành phần 1 có tổng chiều dài tuyến 13,28km, đi qua các xã: Tư Nghĩa, Vệ Giang, Long Phụng, Mỏ Cày, An Phú, Đông Sơn. Thời gian thực hiện dự án năm 2019-2025.
Đến nay, đã bàn giao mặt bằng đạt 88% chiều dài tuyến. Về công tác lập phương án bồi thường, hỗ trợ, tái định cư, đoạn qua các xã: Tư Nghĩa, Vệ Giang, Long Phụng, Mỏ Cày đã phê duyệt 100% phương án bồi thường, hỗ trợ, tái định cư. Riêng đối với đoạn qua xã An Phú chưa lập phương án đất ở vì chưa xây dựng hoàn thành 02 Khu tái định cư để bố trí cho các hộ dân; đoạn qua xã Đông Sơn đang lập thủ tục phê duyệt phương án tái định cư.
Đã triển khai thi công cơ bản hoàn thành các hạng mục chính 6/6 cầu của dự án; thảm bê tông nhựa mặt đường đạt 56% chiều dài tuyến; giá trị thực hiện đến nay đạy 82,4% giá trị hợp đồng.
Dự án Đường ven biển Dung Quất - Sa Huỳnh giai đoạn IIb có tổng chiều dài tuyến hơn 16,2km, gồm 4 đoạn tuyến, đi qua địa bàn các xã: Đông Sơn, Tịnh Khê, Mỏ Cày, Lân Phong. Thời gian thực hiện dự án năm 2022 - 2025. Lũy kế giải ngân đến ngày 24/11/2025 đạt 79% kế hoạch vốn năm 2025.
Đối với công tác bồi thường, GPMB, đoạn qua địa bàn xã Đông Sơn, có tổng diện tích quy hoạch thực hiện dự án là 5,58ha/270 thửa/193 hộ và 04 tổ chức, đến nay đã phê duyệt phương án 4,52/206/143 hộ, 02 tổ chức, đạt 81%; chưa phê duyệt phương án 1,06/64 thửa/48 hộ, 02 tổ chức. Đoạn Km69+145 – Km76+230 qua xã Mỏ Cày đã bàn giao 100% mặt bằng cho nhà thầu. Đoạn Km76+230 – Km 82 qua các xã Mỏ Cày và xã Lân Phong đã bàn giao mặt bằng 0,07/5,77km.
Về công tác triển khai thi công, giá trị thực hiện đến nay đạt 71,8% giá trị hợp đồng, trong đó, đoạn qua Km31+870-Km33+450 đã được Sở Xây dựng nghiệm thu, hoàn thiện thủ tục để nghiệm thu bàn giao công trình; đoạn Km27+690-Km29+500 đã thi công hoàn thành 07/10 nhịp cầu Châu Me Đông; đoạn Km69+145-Km76+230 qua xã Mỏ Cày đã thi công hoàn thành các hạng mục nền đường, hệ thống thoát nước, cầu Bầu Ốc, tường chắn,.., thảm BTN C19 với tổng chiều dài 6,35/7,08, thảm BTN C12.5 được 5,4/7,08 Km; đoạn Km76+230-Km 82 qua các xã Mỏ Cày và xã Lân Phong đã khởi công ngày 06/9/2025, đang tổ chức thi công các hạng mục đắp đất nên đường và cấp phối đá dăm đoạn 70m đầu tuyến, đã thi công đúc cống thoát nước ngang 96/201 đốt và đổ bê tông đáy cống hộp H (3x3)m.

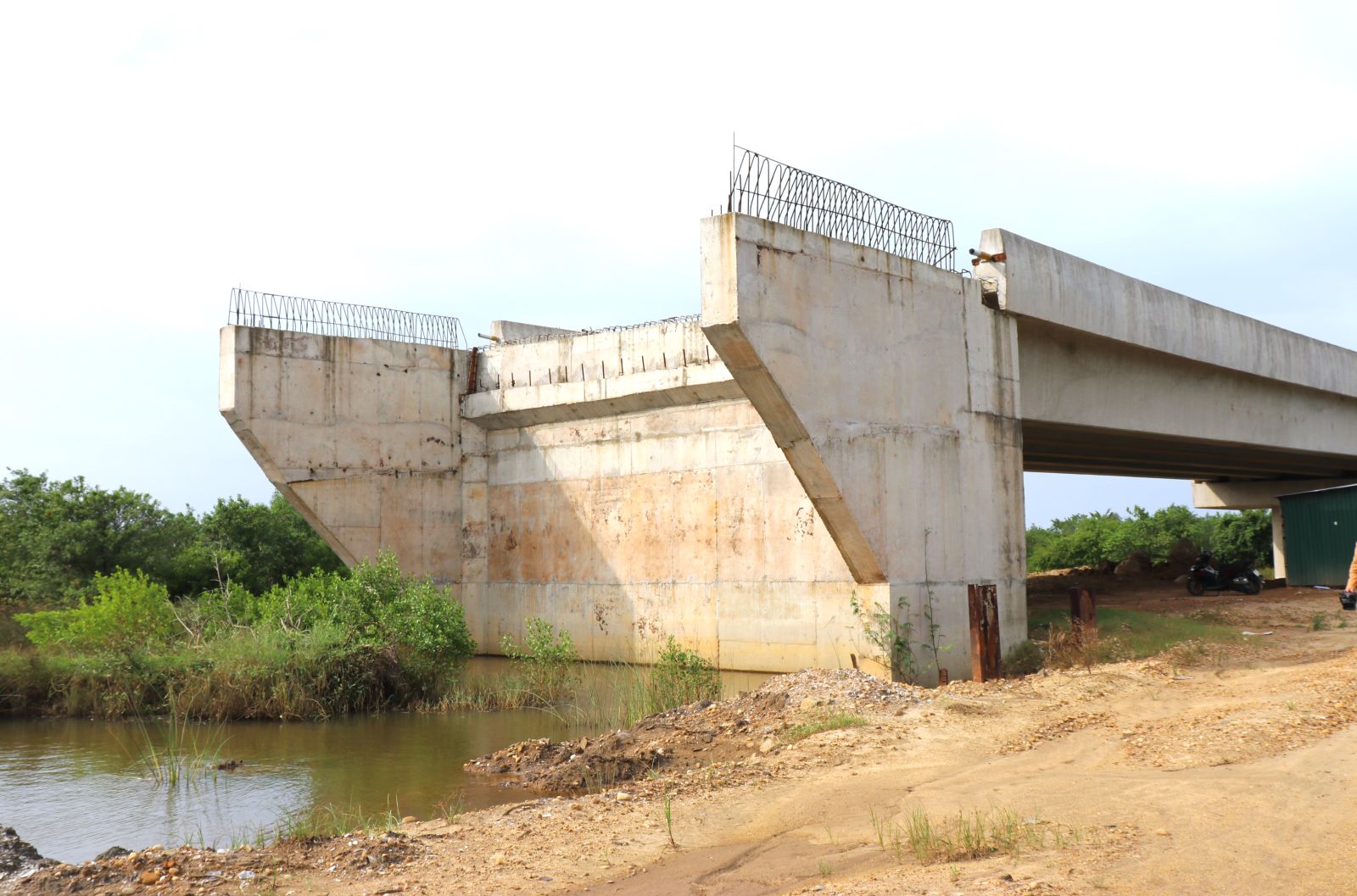

Trong đó, vướng mắc lớn nhất là tại vị trí xây dựng cầu Cầu Me Đông. Nhiều tháng qua hạng mục cầu và đường nối hai đầu cầu phải dừng thi công. Hiện khối lượng xây dựng cầu mới chỉ đạt 7/10 nhịp.

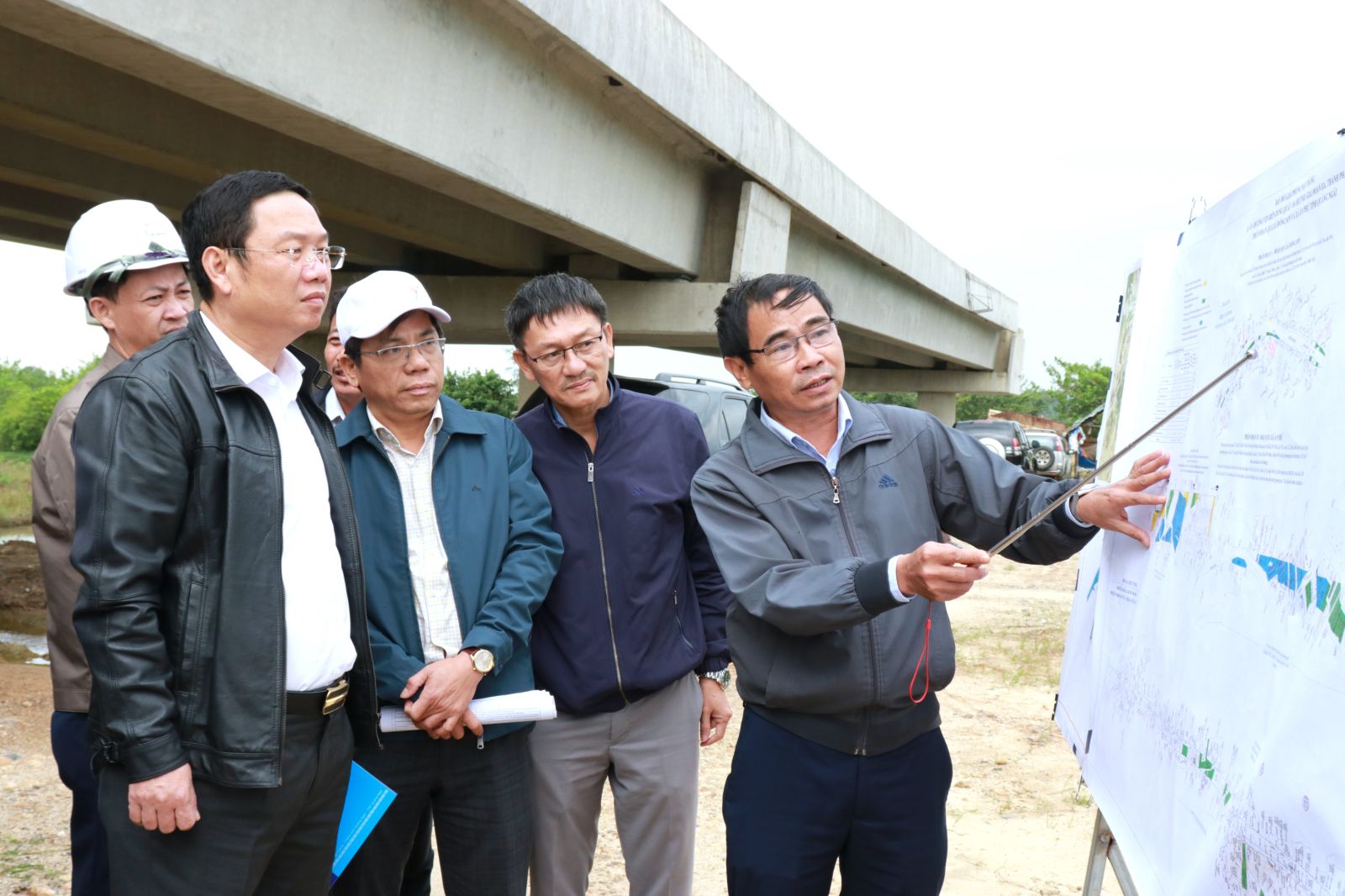

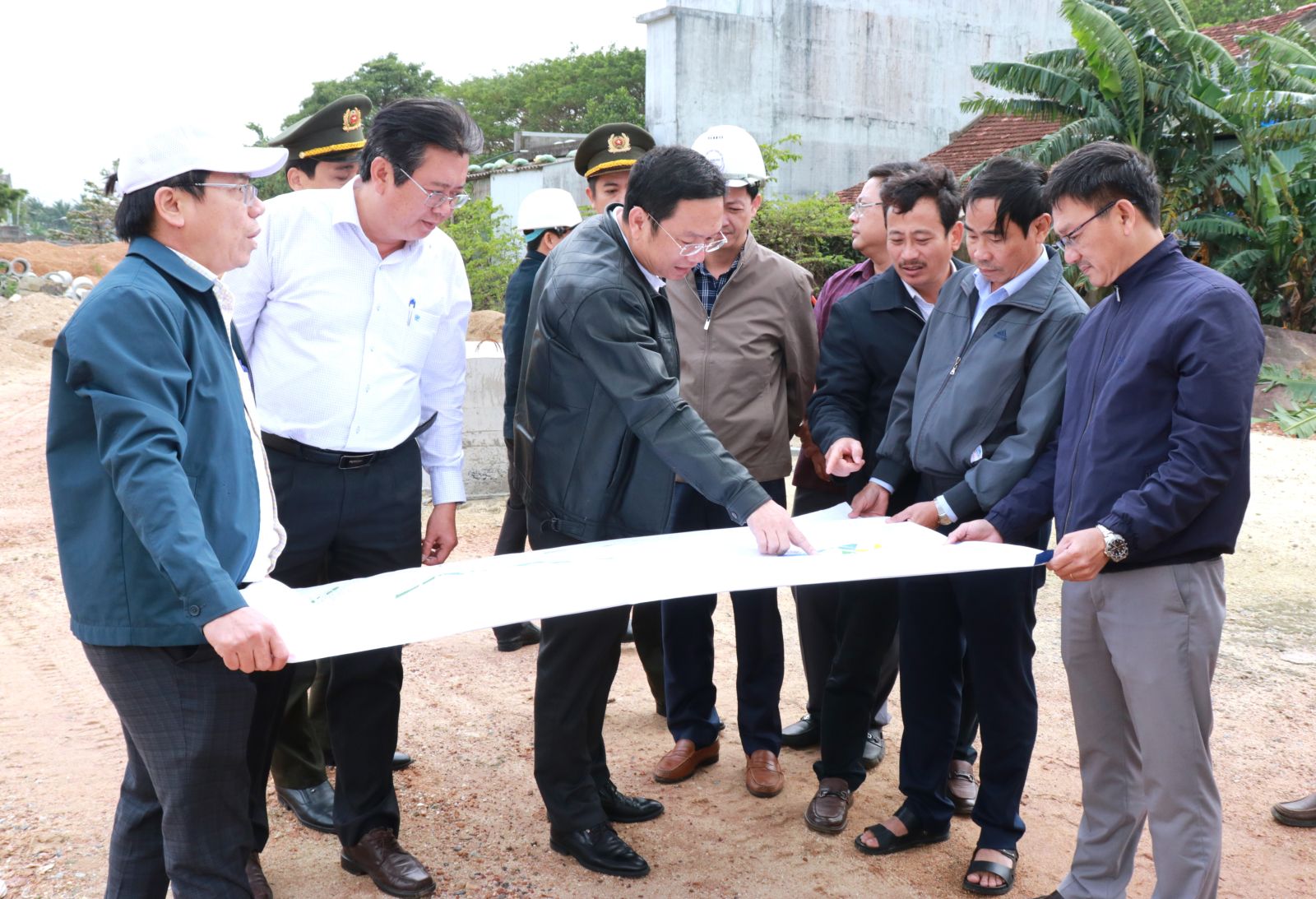

Qua kiểm tra tại hiện trường, Phó Chủ tịch UBND tỉnh Nguyễn Công Hoàng ghi nhận công tác phối hợp triển khai GPMB, tổ chức thi công Dự án Đường ven biển Dung Quất - Sa Huỳnh, giai đoạn IIa, thành phần 1 và giai đoạn IIb của chủ đầu tư, đơn vị thi công và địa phương, đơn vị liên quan; về tổng thể các địa phương trong vùng dự án đã tích cực phối hợp với chủ đầu tư và các sở, ngành liên quan triển khai thực hiện công tác bồi thường, GPMB cơ bản đáp ứng được yêu cầu, tiến độ thi công của chủ đầu tư và đơn vị thi công. Tuy nhiên, so với kế hoạch, đến thời điểm này, vẫn còn chậm so với tiến độ được giao.
Đối với Đường ven biển Dung Quất - Sa Huỳnh, giai đoạn IIa, thành phần 1, yêu cầu chủ đầu tư tập trung đẩy nhanh tiến độ hoàn thành các khu tái định cư, sớm giao đất, di dân về nơi ở mới, thu hồi đất, bàn giao cho đơn vị thi công; đôn đốc nhà thầu triển khai thi công hoàn thành các hạng mục trong phạm vi mặt bằng đã bàn giao.
Xã An Phú phối hợp với Trung tâm Phát triển Quỹ đất tỉnh triển khai các giải pháp cần thiết tiếp cận với các thửa đất mà chủ sử dụng đi làm ăn xa, để thông tin về việc thu hồi đất, phục vụ dự án giao thông trọng điểm, quyết tâm trong quý I/2026 phải hoàn thành việc GPMB, thúc đẩy thi công, hoàn thành dự án.
Đối với dự án Đường ven biển Dung Quất - Sa Huỳnh giai đoạn IIb, yêu cầu Trung tâm Phát triển Quỹ đất tỉnh phối hợp với xã Đông Sơn rà soát lại các phương án bồi thường, tái định cư của diện tích đất có vướng mắc, chưa thu hồi; bổ sung khối lượng đền bù còn thiếu; nếu các phương án này đã đảm bảo đầy đủ quyền lợi theo quy định của pháp luật thì tổ chức bảo vệ thi công.
Xã Đông Sơn tổ chức tuyên truyền, vận động, giải thích cho người dân hiểu rõ ý nghĩa của các dự án giao thông trọng điểm của tỉnh, chia sẻ và đồng thuận bàn giao mặt bằng để đẩy nhanh tiến độ, sớm hoàn thành và đưa công trình vào sử dụng, góp phần thúc đẩy phát triển kinh tế – xã hội địa phương.
