Phó Chủ tịch UBND tỉnh Trần Phước Hiền kiểm tra tiến độ dự án thủy điện Sông Liên 2

Chiều 21-8, Phó Chủ tịch UBND tỉnh Trần Phước Hiền kiểm tra thực tế tiến độ thực hiện dự án thủy điện Sông Liên 2. Cùng đi có đại diện lãnh đạo các Sở: Công Thương, Xây dựng, Tài chính, Nông nghiệp và Môi trường; lãnh đạo các địa phương liên quan.

Phó Chủ tịch UBND tỉnh Trần Phước Hiền trao đổi với lãnh đạo Sở Công Thương về những nội dung liên quan

Dự án thủy điện Sông Liên 2 được xây dựng trên sông Liên thuộc xã Ba Tơ và Ba Tô, do Công ty Cổ phần Điện năng Ba Tơ làm chủ đầu tư, gồm 2 tổ máy, có tổng công suất 12MW, tổng mức đầu tư gần 500 tỷ đồng.

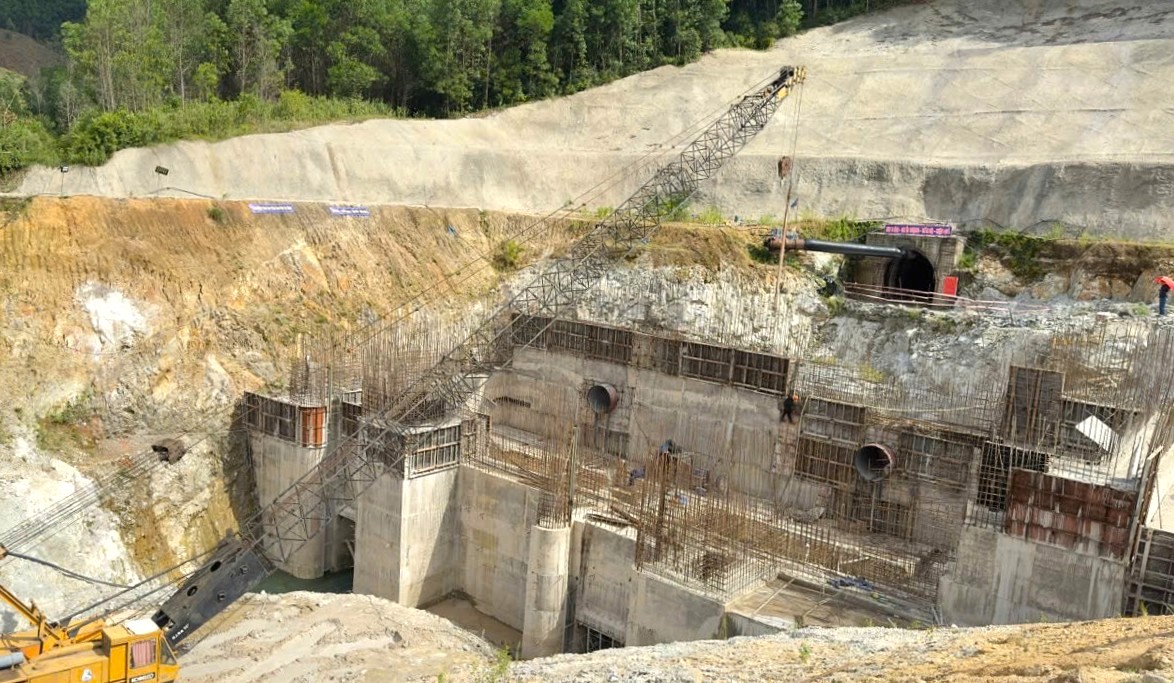

Hạng mục đập chính

Dự án được khởi công xây dựng từ tháng 7/2023, đến nay nhiều hạng mục chính đã hoàn thành như: đập dâng vai trái, cửa nhận nước, cống xả cát kết hợp xả lũ. Tranh thủ thời tiết thuận lợi, hiện Nhà đầu tư đang tập trung thi công đập dâng vai phải, đập tràn piano, nhà máy, hầm dẫn nước, thiết bị cơ khí thủy công,…Theo kế hoạch công trình sẽ hoàn thành, tích nước và phát điện trong năm 2026.

Phó Chủ tịch UBND tỉnh trao đổi với Nhà đầu tư về kế hoạch thực hiện dự án trong thời gian tới

Qua kiểm tra thực tế và làm việc với Công ty Cổ phần Điện năng Ba Tơ, các cơ quan, đơn vị liên quan, Phó Chủ tịch UBND tỉnh Trần Phước Hiền ghi nhận sự nỗ lực, quyết tâm của Nhà đầu tư thực hiện hoàn thành dự án theo tiến độ cam kết. Trong đó, lưu ý trong thời gian tới, ngoài đẩy nhanh tiến độ thi công hoàn thành các hạng mục chính còn lại của công trình, Nhà đầu tư cần tập trung hoàn thiện các hồ sơ thủ tục đất đai và các thủ tục đầu tư xây dựng đường dây đấu nối của dự án theo quy hoạch và hồ sơ thiết kế đã được duyệt để đảm bảo khi đi vào vận hành thương mại sau khi xây dựng hoàn thành; chủ động xây dựng phương án phòng, chống thiên tai, đảm bảo an toàn lao động, công trình, phương tiện máy móc thiết bị trong mùa mưa bão.

Một trong những hạng mục chính của dự án

Là dự án triển khai trên địa bàn còn nhiều khó khăn, Phó Chủ tịch UBND tỉnh chỉ đạo các sở, ngành, địa phương liên quan tiếp tục hương dẫn, hỗ trợ, giải quyết những tồn tại, vướng mắc có liên quan thuộc thẩm quyền để tạo điều kiện thuận lợi cho Nhà đầu tư sớm thực hiện hoàn thành dự án, hòa vào lưới điện quốc gia, góp phần thúc đẩy phát triển KT-XH của địa phương.
